Центр обучения / Аналитика отрасли

Хрупкий путь от геологоразведки до технико-экономического обоснования

Хрупкий путь от геологоразведки до технико-экономического обоснования

Данные геологоразведки выглядят структурированными, пока проект не начинает двигаться дальше

На ранней стадии геологоразведки большинство массивов данных в горнодобывающих проектах кажутся вполне управляемыми. Буровые скважины проходятся, результаты опробования поступают регулярно, интерпретации развиваются, а техническая команда ещё достаточно хорошо понимает, откуда пришла информация и как она была получена. Проблема в том, что геологоразведочные процессы обычно оптимизированы для скорости открытия месторождения, а не для долгосрочной непрерывности проекта, и это различие оказывается гораздо важнее, чем многие команды осознают.

По мере роста проекта геологические данные редко поступают в систему через один чистый и стабильный процесс. Разные буровые кампании могут включать разных подрядчиков, разные стандарты описания керна, интервалы опробования, методы съёмки, системы координат и правила кодирования. Геологические интерпретации меняются по мере появления новой информации, границы доменов смещаются, зависимости плотности уточняются, профили выветривания становятся более детальными, а иногда даже базовая литологическая логика меняется между кампаниями. В этом нет ничего необычного. Так работает геологоразведка.

Проблема в том, что эти несоответствия часто остаются невидимыми, пока проект в основном сосредоточен на определении минерализации и расширении ресурсной базы. На этом этапе рабочие процессы должны прежде всего поддерживать геологическую интерпретацию и определение перспективных зон. Поэтому, пока новое бурение продолжает подтверждать общую геологоразведочную гипотезу, система кажется достаточно функциональной.

Когда начинаются проектные исследования, становятся видны слабые места

Ситуация меняется, когда проект начинает переходить к оценке минеральных ресурсов и инженерным исследованиям. Та же самая информация внезапно должна поддерживать проектирование горных работ, календарное планирование, технологические допущения по переработке, геотехнический анализ, планирование инфраструктуры, экономическое моделирование и, в конечном итоге, декларирование запасов. Данные, которые раньше в основном помогали геологам понять месторождение, теперь должны стабильно работать в нескольких технических дисциплинах, где важны прослеживаемость, повторяемость и устойчивость исходных допущений.

Именно здесь обычно появляется первый серьёзный разрыв.

Геологическая база данных, которая вполне справлялась с задачами геологоразведки, всё ещё может содержать несогласованное кодирование, пересекающиеся правила именования, неполную историю валидации, вручную исправленные интервалы или логику интерпретации, которая существует только в памяти отдельных геологов. Во время геологоразведки опытные члены команды часто могут неформально обходить такие проблемы, потому что техническая группа остаётся относительно небольшой и тесно связанной. Во время проектных исследований такое неформальное понимание уже не масштабируется. Проект начинает меньше зависеть от того, кто помнит контекст, и больше — от способности систем сохранять этот контекст.

Данные геологоразведки редко выходят из строя одномоментно

Этот переход выявляет реальность, с которой многие горнодобывающие команды сталкиваются позже, чем следовало бы: данные геологоразведки редко теряются из-за одного крупного технического сбоя. Чаще они постепенно деградируют из-за изменений интерпретации, исправлений в таблицах, разрозненных баз данных, дублирующихся экспортов, несогласованных допущений и ручной передачи информации между отделами. Когда эти несоответствия попадают в ресурсную модель, их становится значительно сложнее изолировать, потому что они начинают распространяться дальше — в инженерные решения.

Изменённая граница домена может повлиять на тонны и распределение содержаний так, что через несколько месяцев это будет трудно отследить. Коррекция маркшейдерской съёмки может незаметно сместить контакты руды, горные контуры и локальные коэффициенты вскрыши. Допущение по плотности, введённое на ранней стадии геологоразведки, может сохраниться вплоть до стадии ТЭО, хотя геологическое понимание, лежавшее в его основе, уже изменилось.

К моменту, когда проект достигает стадии PFS или DFS, команды часто работают с наборами данных, которые технически происходят из одних и тех же буровых кампаний, но операционно ведут себя как несколько частично разрозненных версий рудного тела. На этом этапе значительная часть инженерных усилий неожиданно перестаёт идти на улучшение самого плана горных работ и начинает уходить на восстановление доверия к информационной цепочке, которая стоит за ним.

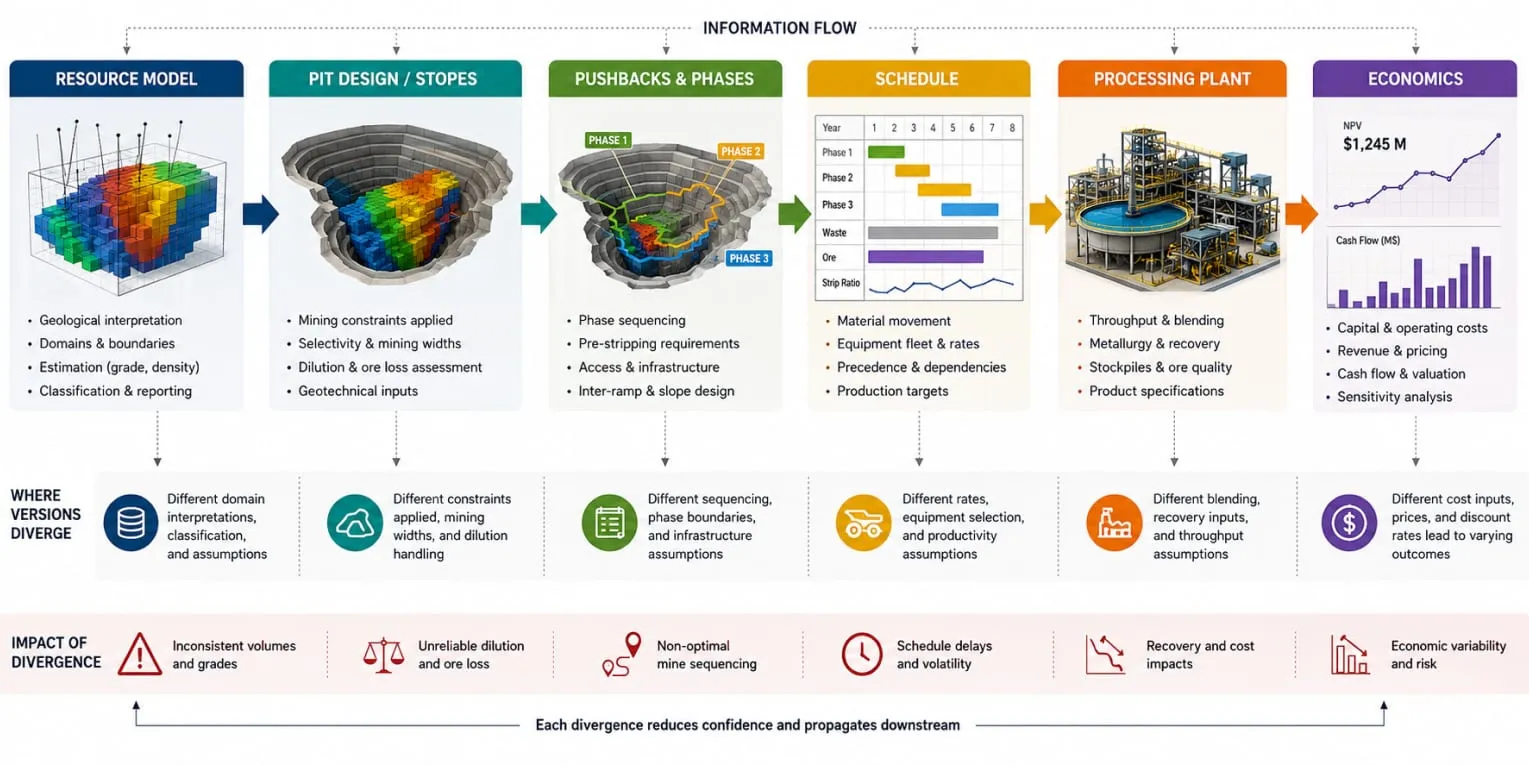

Ресурсная модель обычно становится первым крупным разрывом

Когда данные геологоразведки переходят в оценку минеральных ресурсов, многие проекты предполагают, что рабочий процесс становится более контролируемым и технически зрелым. В некотором смысле это действительно так. Базы данных очищаются, валидация улучшается, геологические интерпретации становятся более формализованными, а методики оценки проходят более строгую проверку. Проект начинает выдавать результаты, которые выглядят достаточно стабильными для отчётности, проектных исследований и коммуникации с инвесторами.

Однако одновременно именно ресурсная модель часто становится первым местом, где геологическое понимание начинает отделяться от горнотехнической реальности.

Оценка ресурсов и горное планирование решают разные задачи

Часть проблемы имеет структурный характер. Оценка минеральных ресурсов и планирование горных работ решают связанные, но принципиально разные технические задачи. Геология ресурсов стремится максимально точно и обоснованно представить рудное тело в пределах имеющихся данных. Горное планирование сосредоточено на практичности выемки, эксплуатационной селективности, поведении разубоживания, логике последовательности отработки, ограничениях оборудования и экономических результатах во времени.

Поэтому модель может быть технически надёжной с точки зрения оценки ресурсов и одновременно создавать сложности на всех последующих этапах.

Это происходит чаще, чем многие команды готовы признать. Домены, хорошо работающие для интерполяции, могут оказаться неудобными для практической селективной добычи. Непрерывность содержаний может выглядеть разумной в масштабе блока, но всё равно создавать нестабильные границы руда-пустая порода после учёта ширины выемки и разубоживания. Геологические контакты могут быть интерпретированы корректно, но формировать контуры, слишком сложные для эффективного проектирования этапов или практичной логики календарного планирования.

Это не означает, что ресурсная модель неверна. Это означает лишь, что переход от «геологически репрезентативной» модели к «пригодной для добычи и планирования» никогда не бывает таким гладким, как это предполагают проектные процессы.

Разрыв становится ещё заметнее, когда команды планирования начинают упрощать модель для дальнейшего использования. Субблокирование может сокращаться для повышения производительности. Некоторые геологические атрибуты исчезают при экспорте. Локальная сложность оценки усредняется в более крупные горные единицы. Переменные, важные на этапе оценки ресурсов, внезапно становится сложно последовательно сохранить через оптимизацию контуров карьера, формирование этапов, календарное планирование и прогнозирование добычи.

На этом этапе модель всё ещё может выглядеть полной внутри программного обеспечения, но часть геологического контекста уже начинает исчезать.

Это особенно опасно для месторождений с высокой локальной изменчивостью. Узкожильные золоторудные системы, литиевые пегматиты, слоистые месторождения индустриальных минералов и структурно контролируемые рудные тела часто очень чувствительны к небольшим изменениям разубоживания, ширины выемки, поведения извлечения и непрерывности содержаний. Относительно небольшая корректировка внутри ресурсной модели может привести к непропорционально большим последствиям ниже по цепочке, когда вводится реальная горная геометрия.

Например, сглаживание при оценке может не создавать серьёзных проблем в отчётности на бумаге, но позже снизить способность планировщика эффективно отделять руду от пустой породы в масштабе уступа. Геологический домен, который выглядит внутренне согласованным во время оценки, всё равно может плохо вести себя при разработке этапов, потому что выход руды становится нестабильным по периодам добычи. Зависимость плотности, считавшаяся приемлемой во время оценки минеральных ресурсов, позже может исказить прогнозы перемещения материала при построении производственных графиков.

Это не редкие исключения. Это именно те разрывы, которые незаметно подталкивают команды планирования к ручной сверке на более поздних стадиях проекта.

Проект Talvivaara в Финляндии служит полезным напоминанием о том, насколько дорогими могут быть такие ошибки. Никелевый проект на ранней стадии получил высокую оценку благодаря объёму запасов, однако месторождение оказалось геологически и металлургически сложнее, чем предполагала ресурсная модель, а извлекаемое поведение руды не было полностью отражено на ранних этапах. Несмотря на многообещающие результаты технико-экономических исследований, предприятие столкнулось с серьёзными техническими и финансовыми трудностями и в 2014 году вошло в процедуру банкротства. Само месторождение не изменилось между стадией исследований и эксплуатацией. Просто понимание этого месторождения не смогло сохраниться в целостном виде при переходе от геологии к переработке и экономике.

Скрытые допущения уходят дальше по цепочке

Ещё одна проблема заключается в том, что ресурсные модели часто содержат множество встроенных допущений, которые становятся всё менее видимыми за пределами геологической команды. Стратегии поиска, логика композитирования, подходы к отсечению выбросов, границы доменов, решения по вариографии, методика классификации, работа с плотностью и параметры интерполяции — всё это влияет на итоговое поведение модели. Однако после передачи блочной модели дальше многие из этих допущений частично скрываются за самими числами.

Инженеры по планированию и специалисты по календарному планированию наследуют тонны, содержания и коды, но не всегда получают полный технический контекст, объясняющий, насколько устойчивы или чувствительны эти значения.

Это создаёт тонкий, но важный риск. Чем дальше проект продвигается в инженерных исследованиях, тем выше вероятность, что команды начнут воспринимать ресурсную модель как фиксированную истину, а не как технически интерпретированный набор данных с неопределённостью, ограничениями и эксплуатационными последствиями.

К стадии PFS или DFS геология, планирование, металлургия и финансовое моделирование обычно работают с результатами, которые восходят к одной и той же ресурсной модели, но уже незаметно разошлись через локальные допущения, упрощения и корректировки внутри отдельных дисциплин. На бумаге блочная модель всё ещё служит общей точкой отсчёта. В повседневной работе каждая команда уже поддерживает собственную немного отличающуюся версию этой модели.

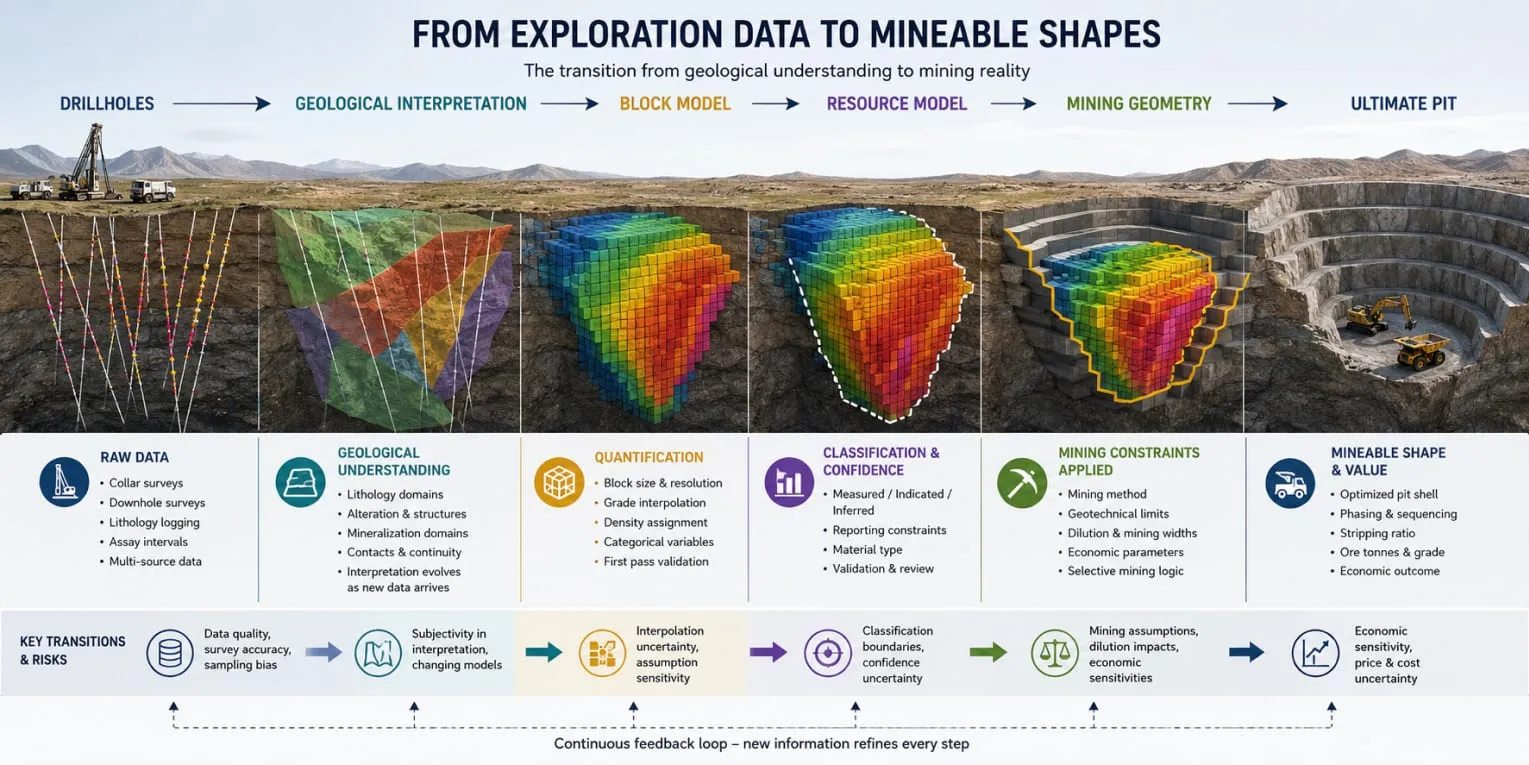

Изображение 1 — после раздела Ресурсная модель обычно становится первым крупным разрывом.jpg

Планирование горных работ — это этап, где данные начинают терять эксплуатационный смысл

Когда ресурсная модель переходит в планирование горных работ, рабочий процесс становится значительно более чувствительным к фрагментации. Геологоразведка и оценка ресурсов могут допускать определённую интерпретационную гибкость, потому что главная цель всё ещё заключается в понимании месторождения. Планирование горных работ устроено иначе. На этом этапе проект должен превратить геологическую информацию в логику добычи, способную одновременно выдерживать эксплуатационные, экономические и календарные ограничения.

В теории этот переход звучит просто. На практике именно здесь горнодобывающие проекты часто начинают накапливать невидимое инженерное трение.

Часть проблемы заключается в том, что рабочие процессы планирования почти всегда требуют упрощения. Ресурсные модели редко передаются дальше точно в том виде, в каком они были построены во время оценки. Командам планирования нужны практичные горные единицы, более чистая геометрия, управляемые структуры этапов и логика календарного планирования, которая может эффективно работать в масштабе месторождения. Субблокирование может сокращаться, локальная геологическая изменчивость может усредняться, а некоторые атрибуты могут полностью исчезать, потому что сохранить каждый уровень сложности становится операционно нереалистично.

Проблема не в самом факте упрощения. Проблема в том, что геологический контекст исчезает быстрее, чем команды успевают это осознать.

Планировщик может получить тонны и содержания без полного сохранения геологических допущений, которые их сформировали. Горные контуры становятся чище, но одновременно менее связанными с изменчивостью, изначально существовавшей внутри блочной модели. Логика направления материала становится более обобщённой. Допущения по разубоживанию часто корректируются независимо во время проектирования и календарного планирования. К моменту формирования производственных последовательностей часть исходного геологического поведения уже оказывается отфильтрованной через эксплуатационные допущения.

Открытые и подземные горные работы: корень проблемы один

Это особенно заметно при разработке этапов и пушбеков в карьерах. Ранние оптимизационные оболочки могут достаточно хорошо совпадать с ресурсной моделью, но практические этапы отработки редко остаются такими чистыми после добавления геометрии доступа, размещения съездов, требований к рабочему пространству, перемещения вскрыши, геотехнических ограничений и ограничений оборудования. Инженерные команды изменяют контуры по эксплуатационным причинам, а геологические допущения под ними остаются частично прежними.

В результате проект постепенно смещается в гибридное состояние, где геология, проектирование и календарное планирование остаются технически связанными, но уже не полностью согласованными.

Подземные горные работы сталкиваются с другой версией той же проблемы. Схемы очистных камер могут сначала хорошо отражать геологическую непрерывность, однако практическая последовательность выемки добавляет требования вентиляции, приоритеты проходки, сроки закладки, ограничения движения оборудования и геотехнические факторы, которые постепенно меняют логику добычи. Со временем эксплуатационная практичность начинает влиять на геометрию так же сильно, как и сама геология.

Это нормальная горная реальность, а не признак сломанного процесса. Проблемы возникают тогда, когда проект теряет способность отслеживать, как и почему были введены эти корректировки.

Как ускоряется фрагментация версий

Именно здесь начинает ускоряться фрагментация версий.

Обновлённая геологическая интерпретация запускает обновление горных участков. Проектные команды локально изменяют геометрию этапов. Команды календарного планирования корректируют логику выемки, чтобы стабилизировать производственные цели. Металлургические допущения обновляются отдельно с учётом новых испытаний. Финансовые модели получают пересмотренные производственные прогнозы, которые уже могут содержать несколько слоёв инженерных корректировок по сравнению с исходной ресурсной моделью.

Каждая дисциплина по-прежнему технически работает с одним и тем же месторождением. Операционно они уже работают не совсем с одним и тем же объектом.

Самое опасное в том, что такая фрагментация редко выглядит драматично в реальном времени. Она накапливается медленно — через экспорты, локальные изменения, правки в таблицах, вручную исправленные контуры, дублированные наборы данных и изолированные обновления внутри разных технических групп. Каждое отдельное изменение кажется управляемым. Проблема становится видимой позже, когда команды пытаются сверить результаты между дисциплинами и обнаруживают, что допущения больше не согласуются чисто.

Рудник Tanami в Северной территории Австралии показывает, насколько запутанной может стать эта ситуация и как много можно восстановить, когда непрерывность возвращается. Tanami — это узкое высокосортное подземное золоторудное месторождение со значительным плановым разубоживанием и несколькими наборами данных, параллельно работающими по всей цепочке создания стоимости. В течение многих лет отклонения по тоннам и содержанию было трудно интерпретировать, потому что никто не мог уверенно определить, отражают ли колебания реальную эффективность добычи или просто несогласованные определения объёмов между моделями. Ресурсная модель, запасы, добытые объёмы и питание фабрики описывали немного разные породы. Только после того как сравнения были перестроены вокруг общего объёма, картина стала ясной: тонны выросли, а содержания снизились относительно ресурсной модели не потому, что предприятие работало хуже, а потому что плановое разубоживание наконец начало применяться последовательно по всей цепочке. Сигнал существовал всегда. Он просто был скрыт под геометрическим несоответствием, которое никто не сверил.

Это одна из причин, почему некоторые технико-экономические исследования выглядят очень детальными, но остаются удивительно хрупкими под поверхностью. Проекты могут содержать сложные календарные планы, подробные производственные прогнозы и комплексные экономические модели, но при этом относительно небольшие изменения на ранних этапах могут вызывать непропорционально большой объём последующей переработки, потому что слишком многое в рабочем процессе зависит от согласованности, поддерживаемой вручную между отделами.

Когда это происходит, инженерные команды тратят меньше времени на улучшение самого плана и больше — на доказательство того, что последняя версия всё ещё соответствует допущениям предыдущей.

Изображение 2 — после раздела Планирование горных работ — это этап, где данные начинают терять эксплуатационный смысл.jpg

Металлургия и данные переработки слишком рано становятся изолированными

Одно из самых распространённых заблуждений в горных исследованиях заключается в том, что геологическое моделирование, планирование горных работ и металлургия естественным образом сходятся по мере развития проекта. На практике металлургическая информация часто становится изолированной неожиданно рано, особенно когда проекты быстро движутся к стадиям PEA, PFS или DFS.

Во время геологоразведки металлургические испытания обычно рассматриваются как вспомогательная информация. Отбираются пробы, начинаются программы изучения изменчивости, тестируются допущения по извлечению, и проект постепенно формирует понимание того, как руда может вести себя при переработке. На этом этапе связь между геологией и металлургией остаётся относительно прямой, потому что технические команды тесно работают вокруг ограниченных наборов данных.

Разрыв начинается, когда проект масштабируется.

По мере расширения бурения и ускорения оценки ресурсов геологические и планировочные процессы становятся намного более пространственно детальными, чем сами металлургические данные. Ресурсные модели постоянно развиваются, тогда как металлургическое понимание формируется на основе гораздо меньшего числа композитов, проб изменчивости и поэтапных испытательных кампаний. Геология начинает двигаться быстрее, чем металлургия реально способна за ней следовать.

Усреднение стирает локальную изменчивость

Чтобы компенсировать это, проекты часто усредняют технологические допущения по крупным частям рудного тела.

С точки зрения проектных исследований это понятно, потому что ранняя экономика требует устойчивых допущений и управляемых рабочих процессов. Проблема в том, что усреднение удаляет именно тот тип локальной изменчивости, который позже создаёт эксплуатационные трудности.

Месторождение может содержать зоны с существенно разной крепостью, поведением извлечения, расходом реагентов, уровнями вредных примесей, размалываемостью или качеством концентрата. Однако к моменту, когда эти переменные попадают в среды планирования и календарного планирования, они часто сводятся к широким коэффициентам извлечения или обобщённым технологическим допущениям, назначенным на крупные горные участки.

На этом этапе проект всё ещё технически содержит металлургию, но операционно значительная часть геологического контекста за ней уже ослаблена.

Это становится особенно проблематичным, когда производственные графики начинают взаимодействовать с допущениями по работе фабрики. С горной точки зрения график может выглядеть сильным: он поддерживает тонны, коэффициенты вскрыши и средние целевые содержания по периодам. Однако если изменчивость руды была слишком сильно сглажена выше по цепочке, фабрика позже может столкнуться с крайне нестабильным поведением питания, которое не было полностью видно на этапе исследований.

Это также объясняет, почему некоторые проекты достаточно хорошо сверяются по тоннам и содержанию, но всё равно показывают более слабую работу на фабрике.

Проблема не обязательно в неправильной металлургии. Чаще металлургическое поведение просто не было достаточно глубоко — пространственно и операционно — интегрировано в сам процесс планирования горных работ.

Та же проблема проявляется в логике направления материала. В теории современное планирование горных работ должно позволять предприятиям динамически реагировать на качество руды, ограничения переработки, требования к шихтовке и оптимизацию извлечения. На практике многие рабочие процессы всё ещё опираются на упрощённые допущения по направлению материала, потому что поддерживать тесную интеграцию между геологией, металлургией и календарным планированием становится всё сложнее по мере фрагментации данных между отделами.

Со временем команды планирования компенсируют это вручную. Некоторые рудные зоны помечаются локально. Технологические допущения корректируются в таблицах. Ограничения по шихтовке вводятся отдельно во время календарного планирования. Металлургические ограничения превращаются в эксплуатационные правила вместо того, чтобы оставаться полностью связанными геологическими переменными.

Это ещё одна форма деградации информации, которая редко становится видимой в итоговых документах DFS. Документ может по-прежнему представлять целостную технологическую стратегию, стабильные извлечения и обоснованные производственные прогнозы. Однако под поверхностью части рабочего процесса уже могут сильно зависеть от вручную поддерживаемых допущений, а не от постоянно связанной технической логики.

Последствия проявляются на фабрике

Эксплуатационные последствия обычно проявляются позже, когда рудник начинает подавать реальный материал на фабрику.

Изменчивость руды оказывается труднее прогнозировать, чем ожидалось. Стабильность извлечения снижается в определённые периоды добычи. Гибкость шихтовки становится более ограниченной. Некоторые рудные зоны ведут себя иначе, чем предполагали проектные допущения. На этом этапе команды часто описывают проблему как риск сверки или эксплуатационную сложность, хотя в действительности значительная её часть возникла раньше — через постепенное разделение геологических, металлургических и планировочных процессов.

Такое разделение трудно обнаружить во время проектных исследований, потому что модели ТЭО создаются для стабильности. Реальная эксплуатация выявляет изменчивость гораздо жёстче, чем таблицы.

Инфраструктура, геотехника и гидрогеология часто развиваются по разным графикам

По мере развития горного проекта количество технических дисциплин быстро увеличивается. Геология, оценка ресурсов, планирование горных работ, металлургия, геотехника, гидрогеология, инфраструктура, экологические исследования и экономика начинают вносить критически важные допущения в один и тот же проект. На бумаге эти дисциплины выглядят тесно интегрированными. В реальности они часто развиваются по разным графикам и в совершенно разных циклах обновления.

Это различие создаёт ещё один слой фрагментации рабочего процесса.

Геологические модели могут меняться после каждой буровой кампании. Геотехнические параметры часто развиваются медленнее, потому что зависят от структурного описания, лабораторных испытаний и анализа устойчивости откосов. Гидрогеологические модели могут существенно измениться после дополнительных опытных откачек или программ мониторинга подземных вод. Инфраструктурные компоновки могут многократно пересматриваться по мере развития горного проекта. Финансовые модели, в свою очередь, обычно обновляются периодически — для поддержки контрольных этапов исследований и требований отчётности.

Все эти системы влияют друг на друга, но редко развиваются одновременно.

В результате многие проекты постепенно входят в состояние, когда каждая дисциплина технически корректна в пределах собственного объёма работ, но проект в целом становится всё труднее синхронизировать.

Когда обновления приходят несинхронно

Например, пересмотренная оболочка карьера может повлиять на расположение отвалов, что, в свою очередь, меняет расстояния транспортировки и инфраструктурные схемы. Геотехническое обновление может потребовать более пологих углов откоса, изменив этапы добычи и коэффициенты вскрыши. Новая информация о подземных водах может повлиять на требования к водоотливу, размещение съездов, насосную инфраструктуру и эксплуатационные затраты. Экологические ограничения могут сместить границы размещения вскрышных пород или задержать доступ к отдельным горным участкам.

Каждое изменение само по себе управляемо.

Сложность появляется, когда обновления происходят асинхронно.

Команда планирования может оптимизировать графики на основе одного набора геотехнических допущений, тогда как инфраструктурные проекты всё ещё отражают старые компоновки. Гидрогеологические ограничения могут обновиться позже, вызвав переработку, которая повлияет и на последовательность добычи, и на экономику. Финансовые модели могут продолжать использовать предыдущие эксплуатационные допущения до следующего пересмотра исследования, создавая временные несоответствия между инженерией и экономикой.

Ни одно из этих расхождений не обязательно является ошибкой. Они просто отражают реальность: многодисциплинарные проекты редко движутся с одинаковой скоростью.

Инструменты и организационные структуры усиливают разобщённость

Сложность в том, что горное программное обеспечение и организационные структуры часто закрепляют эти разделения. Геологи работают в средах геологического моделирования. Геотехнические инженеры поддерживают собственные наборы данных и программные инструменты. Гидрогеологи работают через отдельные модели. Инфраструктурные команды управляют проектами независимо. Специалисты по календарному планированию поддерживают производственные сценарии. Экономисты работают с таблицами и финансовыми моделями.

Связи между этими дисциплинами часто зависят от экспортов, вручную поддерживаемых допущений и периодических совещаний, а не от постоянной технической связанности.

По мере роста проекта объём информации, перемещающейся между отделами, увеличивается экспоненциально, а способность отдельных людей отслеживать каждое допущение снижается.

Крупные операции неоднократно показывали, насколько дорогостоящими могут быть такие разрывы. В Bingham Canyon проблемы устойчивости бортов в конечном итоге привели к одному из самых значительных оползней в современной горной отрасли. В 2013 году оползень переместил примерно 165 миллионов тонн материала. Важно, что это событие произошло не потому, что геотехнический мониторинг полностью отказал. Напротив, расширенные системы мониторинга заранее выявили нестабильность, что позволило безопасно эвакуировать персонал и оборудование. Сложность заключалась в том, что геологическая неоднородность, структурное поведение, движение откоса и эксплуатационные ограничения взаимодействовали в нескольких системах, требующих непрерывной интерпретации, а не изолированного анализа. Техническая проблема была многомерной.

Современные рудники всё чаще сталкиваются с похожими вызовами, даже если последствия оказываются гораздо менее драматичными.

Горные условия влияют на графики. Графики влияют на инфраструктуру. Инфраструктура влияет на эффективность транспортировки. Вода влияет на геотехнику. Геотехника влияет на геометрию конечного контура карьера. Геометрия влияет на экономику. Экономика влияет на стратегии бортового содержания, которые снова возвращаются к геологии и запасам.

Каждая дисциплина связана с другими.

Однако многие рабочие процессы всё ещё рассматривают их как слабо связанные последовательности, а не как постоянно взаимодействующие системы.

Это одна из причин, почему инженерные исследования часто требуют такого количества итераций. Команды не просто уточняют одну модель. Они пытаются синхронизировать несколько моделей, которые естественным образом развиваются с разной скоростью.

Без сильной непрерывности рабочего процесса нагрузка переносится с систем на людей. Специалисты тратят всё больше времени на объяснение допущений, проверку совместимости, валидацию экспортов и восстановление доверия между дисциплинами.

Чем крупнее становится проект, тем хуже масштабируется такой подход.

Проблемы сверки обычно начинаются задолго до запуска добычи

Большинство горных специалистов связывают сверку с действующими рудниками. Отклонения между модельными содержаниями и показателями фабрики, различия между прогнозными и фактически добытыми тоннами, а также расхождения между оценками ресурсов и производственными результатами часто рассматриваются как проблемы, возникающие после начала выемки.

На самом деле проблемы сверки часто начинаются намного раньше.

К моменту, когда проект выходит на добычу, многие допущения, определяющие результаты сверки, уже проходят через годы изменений интерпретации, упрощений моделей, передач между программами и корректировок внутри отдельных дисциплин. Эксплуатация лишь выявляет различия, которые тихо накапливались на протяжении проектных стадий.

Первый разрыв часто появляется между данными геологоразведки и оценкой ресурсов. Второй возникает, когда ресурсная модель преобразуется в пригодные для добычи контуры. Дополнительные различия появляются при разработке этапов, календарном планировании, допущениях по разубоживанию, металлургическом прогнозировании, управлении складами руды и логике направления материала. Каждый переход создаёт ещё одну возможность для расхождения.

Большинство этих различий остаётся невидимым, пока проекты существуют преимущественно внутри проектных документов.

Добыча это меняет.

Что наконец показывает добыча

Когда реальная руда начинает перемещаться, неопределённость становится измеримой. Тонны можно взвесить. Содержания можно опробовать. Извлечения можно рассчитать. Фактические ширины выемки, поведение разубоживания и производительность оборудования заменяют теоретические допущения. То, что раньше существовало как инженерные сценарии, внезапно становится эксплуатационной реальностью.

А эксплуатационная реальность редко бывает такой гладкой, как проектные модели.

Проблема не в том, что модели неверны. Модели по определению являются упрощениями. Проблема возникает тогда, когда команды теряют способность отследить, где и почему возникли различия.

Отклонение по содержанию может быть результатом локальной геологической сложности. Оно может отражать горное разубоживание. Оно может быть связано со смешиванием на складах, смещением при опробовании, допущениями по плотности, коэффициентами извлечения или решениями календарного планирования, принятыми годами ранее. Без непрерывности по всему рабочему процессу определить первопричины становится всё сложнее, потому что уже накопилось несколько слоёв интерпретации.

В результате сверка часто превращается в упражнение по сравнению результатов, а не в понимание систем.

Команды анализируют тонны, содержания, извлечения и производственные отчёты, но исходные допущения, связывающие эти числа, уже фрагментированы между отделами и периодами времени.

Некоторые предприятия годами пытаются решить то, что выглядит как производственная проблема, хотя многие причины фактически возникли ещё во время проектных исследований.

Сверка должна начинаться раньше

Именно поэтому зрелые рудники часто серьёзно инвестируют в программы сверки mine-to-mill. Цель состоит не только в сравнении прогнозов с фактическими показателями. Цель — восстановить непрерывность между геологией, планированием, эксплуатацией, переработкой и учётом, чтобы отклонения можно было понять, а не просто измерить.

Без такой непрерывности сверка становится реактивной. Команды преследуют отклонения после их появления вместо того, чтобы понимать, как допущения распространялись по цепочке создания стоимости.

Ирония в том, что сверка не должна начинаться с добычи.

Она должна начинаться тогда, когда первая буровая скважина попадает в базу данных.

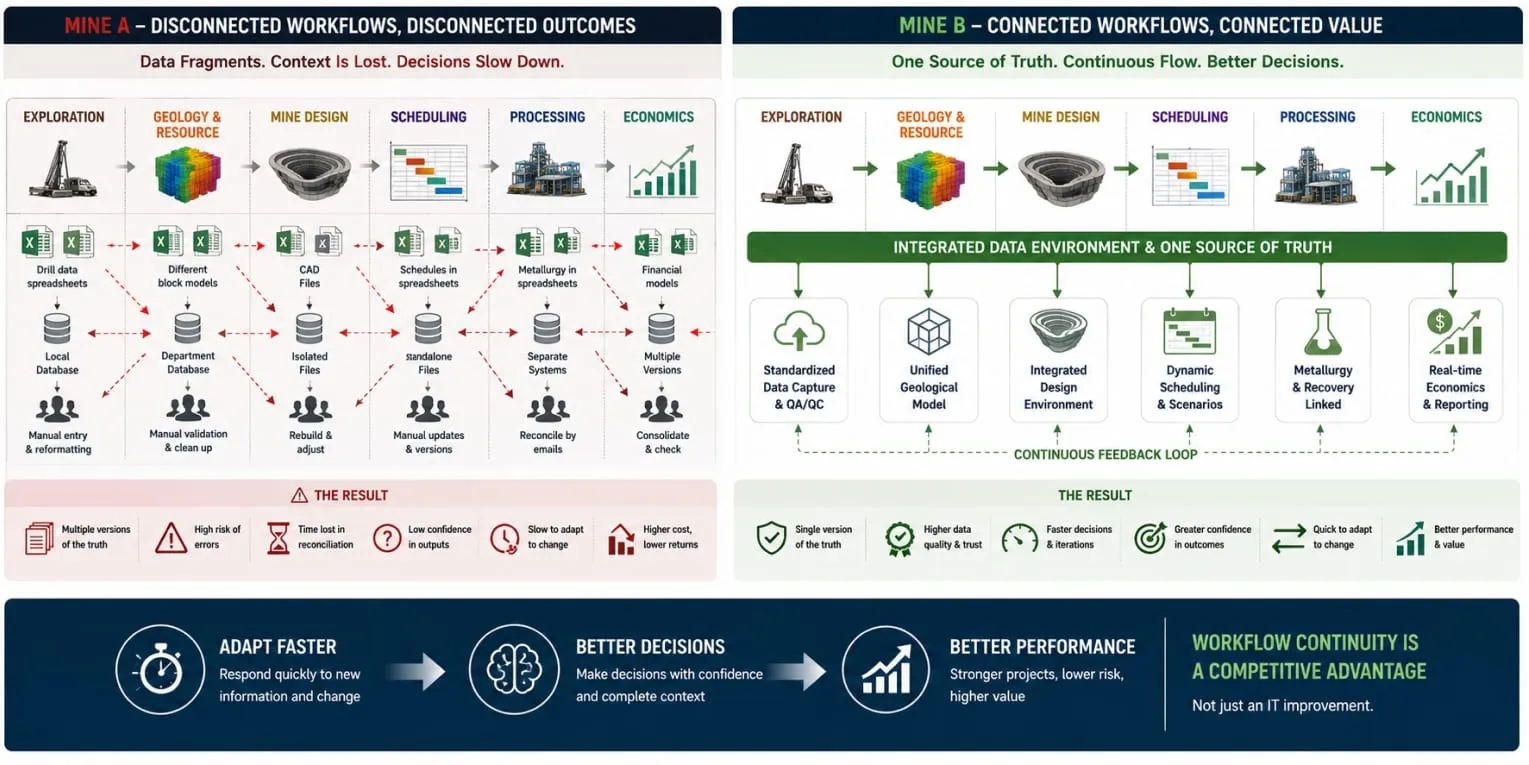

Изображение 3 — перед разделом Почему непрерывность рабочих процессов становится стратегическим преимуществом.jpg

Почему непрерывность рабочих процессов становится стратегическим преимуществом

Горнодобывающие проекты становятся сложнее, а не проще. Месторождения становятся глубже, рудные тела — более изменчивыми, экологические требования расширяются, а экономическое давление растёт. Одновременно технические дисциплины становятся всё более специализированными, генерируют более крупные массивы данных и опираются на всё более сложное программное обеспечение.

Ни одна из этих тенденций не является временной.

По мере роста сложности способность сохранять непрерывность между наборами данных, допущениями и дисциплинами становится ценнее, чем точность каждой отдельной модели сама по себе.

Сбои возникают из-за нарушенных связей

Большинство технических сбоев происходит не потому, что один отдел выполняет работу плохо. Геологи, планировщики, металлурги, геотехнические инженеры, гидрогеологи и экономисты решают узкоспециализированные задачи корректно в рамках своих областей. Трудности возникают тогда, когда эти решения перестают развиваться вместе.

Проект может содержать отличную геологию, надёжную оценку ресурсов, сложное планирование горных работ, обоснованную металлургию и подробный финансовый анализ, но всё равно сталкиваться с проблемами, потому что связи между этими компонентами со временем ослабли.

Именно поэтому непрерывность рабочих процессов всё чаще становится стратегическим преимуществом, а не просто вопросом программного обеспечения.

Непрерывность сохраняет контекст.

Она позволяет геологическим допущениям оставаться видимыми внутри планирования. Она сохраняет связь металлургического поведения с решениями календарного планирования. Она помогает инфраструктуре развиваться вместе с горными проектами. Она позволяет сверке прослеживать отклонения до их источника, а не просто фиксировать их постфактум.

Самое главное — непрерывность снижает зависимость от институциональной памяти.

Горнодобывающие проекты часто длятся десятилетиями. Персонал меняется, подрядчики ротируются, структуры собственности эволюционируют, а команды исследований расширяются. Информация, существующая только в таблицах, локальных файлах, цепочках писем или памяти опытных специалистов, со временем становится всё более хрупкой.

Системы, сохраняющие связи между данными, по своей природе устойчивее систем, которые зависят от того, помнят ли люди, почему были приняты те или иные решения.

Непрерывность — предпосылка цифровой горной отрасли

Эта устойчивость становится всё важнее по мере ускорения цифровой трансформации в отрасли. Искусственный интеллект, автоматизация, цифровые двойники и продвинутая аналитика зависят от одного обязательного условия: надёжной непрерывности между наборами данных.

Разрозненные рабочие процессы не становятся умнее просто потому, что к ним добавляют больше технологий. Во многих случаях сложность лишь усиливает существующую фрагментацию.

Наибольшую ценность от цифровых инструментов получат не обязательно те рудники, у которых самые большие массивы данных или самые сложные алгоритмы. Её получат предприятия, способные поддерживать прослеживаемость и согласованность между геологией, инженерией, переработкой и производством во времени.

Иными словами, конкурентное преимущество может зависеть не столько от того, каким объёмом информации обладает компания, сколько от того, насколько хорошо эта информация остаётся связанной.

Потому что в горном деле ценность теряется не только из-за разубоживания, извлечения или эксплуатационной неэффективности.

Иногда она тихо исчезает между рабочими процессами.
